¿Cómo crear una lista de verificación para la adquisición de molinos de viento y evitar omitir pasos clave?

How to Create a Windmill Procurement Checklist to Avoid Missing Key Steps?

Windmill procurement checklist covering specs cost quality and compliance (ID#1)

Nuestra línea de producción en Zhejiang envía molinos de viento a todo el mundo, pero los compradores aún pierden temporadas de venta completas por un solo paso omitido. Una lista de verificación sólida para la adquisición de molinos de viento evita exactamente ese problema.

Para crear una lista de verificación de adquisición de molinos de viento, organice las tareas en siete módulos — especificaciones del producto, costo, calidad, plazo de entrega, cumplimiento, logística y servicio postventa — luego asigne a cada elemento un responsable, evidencia requerida y fecha límite, y marque cada línea antes de emitir la orden de compra.

Eso suena simple en teoría. En la práctica, la mayoría de los fallos en los pedidos se remontan a una línea que nadie escribió. En este artículo, te guiaré por cada parte de la lista de verificación. Te mostraré qué incluir, cómo verificar la calidad, qué detalles logísticos importan y cómo asegurar la personalización. Puedes adaptar cada paso a tus propios pedidos.

¿Qué debería incluir en mi lista de verificación de adquisición de molinos de viento para evitar omitir pasos importantes?

Una compradora en Ohio una vez me envió una foto del contenedor de su proveedor anterior: miles de molinos de viento con estacas demasiado cortas para las exhibiciones minoristas. Una línea faltante en la lista de verificación causó eso.

Incluir siete módulos: especificaciones del producto y materiales, desglose del costo total, estándares de calidad y planes de inspección, plazos de entrega confirmados, cumplimiento normativo, detalles de logística y embalaje, y términos de posventa. Agregue un responsable, evidencia requerida y una fecha límite a cada línea para que nada se pase por alto.

Seven-module windmill procurement checklist with owners evidence and deadlines assigned (ID#2)

El error más grande que veo es el momento. Los compradores elaboran su lista de verificación después de elegir un proveedor. Eso es al revés. La lista de verificación debería existir antes de enviar una sola consulta, porque da forma a las preguntas que haces. La adquisición no es solo un ejercicio de compra. Es un proceso de control de riesgos para la idoneidad técnica, el cumplimiento, el costo del ciclo de vida y la capacidad de soporte a largo plazo.

Constrúyela en torno a siete módulos

En mi propio flujo de trabajo de fábrica 1, reflejamos los mismos siete módulos que usan nuestros compradores. Aquí está el marco que recomiendo, con el riesgo que asumes si omites cada uno.

Módulo Elementos clave a verificar Riesgo si se omite
Producto Material de las aspas, número de pétalos, longitud de la espiga, tipo de cubo, rendimiento de giro Llega el producto equivocado; las devoluciones se acumulan
Costo Precio unitario, utillaje, embalaje, flete, aranceles Sobrecostos presupuestarios descubiertos demasiado tarde
Calidad Estándares de inspección, planes de muestreo, definiciones de defectos Disputas sin un punto de referencia acordado
Plazo de entrega Días de producción, tiempo de muestras, fechas límite de reserva Temporada de ventas perdida
Cumplimiento Estándares de seguridad para tu mercado, normas de etiquetado Mercancías retenidas en aduana
Logística Incoterms, especificaciones de cartón, plan de contenedores Retrasos y daños en el envío
Posventa Términos de reemplazo, plazos de reclamación, repuestos Sin solución cuando aparecen problemas

Asigna a cada línea un responsable, evidencia requerida y una fecha límite. Una lista de verificación sin columnas de evidencia es solo una lista de deseos.

Escala la lista de verificación a tu proyecto

Una objeción que escucho a menudo: una plantilla genérica no puede adaptarse a cada proyecto. Eso es cierto, y es por eso que los módulos permanecen fijos mientras los elementos de línea cambian. Un pedido de molinos de viento decorativos para jardín y un proyecto de turbina para generación de energía usan el mismo esqueleto con una carne muy diferente.

Módulo Pedido de molinos de viento decorativos Proyecto eólico a escala de servicios públicos
Idoneidad técnica Aprobación de hoja de especificaciones y muestra Evaluación del recurso eólico y verificación de la clase de turbina
Cumplimiento Normas de seguridad y etiquetado del mercado Requisitos de interconexión a la red y cumplimiento del código de red
Costo Costo landed por unidad Análisis del costo del ciclo de vida incluyendo el Balance de Planta
Posventa Términos de stock de reemplazo Estrategia de operaciones y mantenimiento (O&M) con garantías de disponibilidad

La lección escala en ambos sentidos. Incluso para un contenedor de molinetes de jardín, piensa en términos de ciclo de vida, no solo en el precio unitario.

✔ Una lista de verificación de adquisición brinda el mayor valor cuando se completa antes de emitir la orden de compra Una vez que una fábrica abre un troquel personalizado o un molde de inyección, los pedidos posteriores usan el mismo herramental sin cargo adicional, por lo que la carga por unidad disminuye a medida que crecen los volúmenes.
La lista de verificación da forma a las preguntas al proveedor, los requisitos de muestras y los términos del contrato, por lo que completarla temprano evita desajustes en lugar de documentarlos después de los hechos.
✘ Una plantilla genérica de lista de verificación funciona para cada pedido de molinos de viento sin cambios Falso
El lugar de uso, el tipo de producto, el tamaño del pedido y las normas del mercado de destino modifican las partidas requeridas, por lo que los siete módulos deben personalizarse para cada proyecto.

¿Cómo verifico el proceso de control de calidad de un proveedor antes de realizar mi pedido de molino de viento?

En nuestra línea de inspección en Zhejiang, cada lote de aspas de pétalos pasa una prueba de giro y una verificación de color antes del ensamblaje. La mayoría de los compradores nunca pregunta cómo realizamos esas verificaciones.

Verifique el control de calidad de un proveedor solicitando sus documentos de flujo de inspección, revisando los controles de materiales entrantes, preguntando por los estándares de muestreo AQL, examinando informes de inspección de terceros anteriores, ordenando muestras de preproducción y confirmando que puede encargar una inspección independiente previa al envío antes del pago final.

Verifying supplier quality control through inspection workflows and AQL sampling standards (ID#3)

Las afirmaciones de calidad son baratas. La evidencia no lo es. Cuando un nuevo distribuidor evalúa nuestra fábrica, los serios siempre siguen el mismo patrón: primero piden documentos, después muestras y inspección independiente 2 en tercer lugar. Ese orden funciona, y se lo recomiendo a cada comprador, incluso a los que nunca nos compran.

Comience con los Criterios de Prequalificación de Proveedores

Antes de discutir el precio, someta al proveedor a los criterios básicos de prequalificación. Pregunte cuánto tiempo llevan produciendo molinos de viento específicamente, no decoraciones en general. Solicite pedidos de referencia enviados a su mercado. Esto refleja el consejo del mundo de la energía eólica a escala de servicios públicos: audite datos reales de rendimiento de flotas en lugar de confiar en curvas de potencia de marketing. Para los molinos de viento decorativos, la regla equivalente es simple. Confíe en muestras de producción 3 reales y registros de envío, no en renders de catálogo. Si en cambio está comprando máquinas generadoras de energía, reemplace la documentación del mercado de juguetes con certificados de cumplimiento IEC 61400 y especificaciones técnicas completas de turbinas eólicas.

Mapee los Tres Puntos de Control de Calidad

Una fábrica confiable inspecciona en tres puntos, no en uno. Esto es lo que debe verificar en cada etapa.

Etapa de control de calidad Lo que la fábrica debe verificar Evidencia que debe solicitar
Materiales entrantes Espesor de la película plástica, rectitud de las espigas, solidez del color Registros de inspección de materiales, certificados de proveedores
En proceso Precisión de corte de aspas, ensamblaje del cubo, prueba de giro Hojas de verificación de proceso, registros de defectos
Antes del envío Muestreo AQL, prueba de caída del embalaje, etiquetado de cartones Informe de inspección con fotos

Luego vincule el punto de control final con el dinero. Estructure el pago de modo que el saldo se deba solo después de una inspección previa al embarque 4, aprobada, ya sea por su propio agente o por un servicio de terceros. Un proveedor que se resiste a la inspección independiente le está diciendo algo. Y cuidado con la objeción del precio más bajo aquí: una fábrica más barata que omite las verificaciones de materiales entrantes le costará más en devoluciones de lo que ahorró en el precio unitario.

✔ Vincular el pago final a una inspección previa al envío aprobada da a los compradores una ventaja real sobre la calidad Una vez que una fábrica abre un troquel personalizado o un molde de inyección, los pedidos posteriores usan el mismo herramental sin cargo adicional, por lo que la carga por unidad disminuye a medida que crecen los volúmenes.
Cuando el pago del saldo depende de resultados de inspección verificados, el proveedor comparte el riesgo financiero de los defectos, lo que alinea los incentivos antes de que las mercancías salgan de la fábrica.
✘ Una visita a la fábrica por sí sola demuestra que el control de calidad de un proveedor es confiable Falso
Una visita muestra las condiciones de un día, mientras que los registros de inspección documentados, los planes de muestreo AQL y los informes de terceros demuestran que el proceso se ejecuta de manera consistente en cada lote.

¿Qué detalles logísticos debo confirmar para prevenir retrasos en el envío de mis cargamentos de molinos de viento?

Cada temporada alta, sopeso el mismo compromiso con los clientes: flete marítimo más barato con fechas límite ajustadas, o flete aéreo costoso que rescata un lanzamiento de primavera tardío.

Confirmar el tiempo de producción, las fechas límite de reserva, los Incoterms, las dimensiones y pesos de las cajas, los planes de carga de contenedores, los riesgos de congestión portuaria, la documentación aduanera, los códigos HS y los requisitos de recepción del consignatario. Incluya tiempo de margen en el cronograma y acuerde términos de penalización o remedio para envíos tardíos.

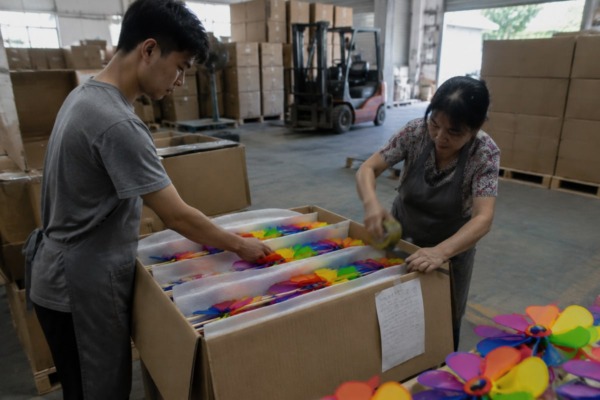

Logistics details confirmed to prevent shipping delays on windmill shipments (ID#4)

Los retrasos en el envío son el principal punto de dolor que mencionan nuestros compradores de EE. UU. y Europa, y la mayoría de los retrasos son prevenibles. Provienen de pequeños detalles no confirmados, no de tormentas o huelgas. En nuestra experiencia de exportación en Estados Unidos, Sudamérica y Europa, los envíos que llegan a tiempo son aquellos en los que cada línea logística se confirmó por escrito antes de que comenzara la producción.

Confirme Estos Detalles Antes de Reservar

Punto de control Pregunta a hacer Cuándo confirmar
Plazo de entrega ¿Cuántos días de producción después del depósito? Antes de la orden de compra
Fechas límite ¿Cuándo deben llegar las mercancías al puerto para el buque objetivo? Al realizar el pedido
Incoterms FOB, CIF o DDP — ¿quién asume qué riesgo? En el contrato
Especificaciones de cartón ¿Dimensiones, peso, unidades por cartón? Antes del diseño del embalaje
Plan de contenedor ¿Cuántos cartones caben en un 40HQ? ¿Hay espacio desperdiciado? Dos semanas antes de la carga
Documentos ¿Factura, lista de empaque, certificados, códigos HS listos? One week before departure

Windmills and pinwheel strings are light but bulky, so container space planning matters more than weight. A smart carton design can cut your freight cost per unit noticeably.

Packaging That Survives the Journey

Damaged packaging causes returns, and returns destroy distributor margins. Ask your supplier for a packaging drop test before shipment. Confirm inner protection for the wooden dowels, which snap when cartons are stacked badly. Specify carton strength in writing.

For contrast, utility-scale buyers face heavy-haul logistics planning: bridge clearances, port-to-site road permits, and specialized transport for oversized blades and nacelles, plus Balance of Plant (BoP) items like crane pads and laydown areas. Your decorative windmill order is simpler, but the principle is identical. Map the physical journey early, and confirm the receiving end can actually accept what you ship.

¿Cómo puedo asegurarme de que se cubran mis requisitos de personalización al abastecerme de molinos de viento de un nuevo proveedor?

Early in our OEM work, we learned a hard lesson: a verbal color agreement produced pinwheels two shades off the client's brand purple. Now everything gets documented.

Personalización de la cubierta documentando una hoja de especificaciones completa, aprobando muestras físicas de preproducción, dando el visto bueno a los colores Pantone y a los archivos de arte, definiendo rangos de tolerancia, bloqueando por escrito los requisitos de embalaje y etiquetado, y añadiendo la muestra aprobada como referencia de calidad en tu contrato de compra.

Documenting customization requirements with samples artwork and packaging specifications for windmills (ID#5)

Customization is where new supplier relationships succeed or collapse. Our ODM team develops new petal shapes, rainbow gradients, and print patterns with brands every season, and the smooth projects all follow the same disciplined sequence. Here is the process I recommend to any procurement manager working with a new windmill supplier.

  1. Write the specification sheet first. Cover blade material, petal count and shape, gradient colors, dowel length and finish, hub type, and assembly method. For a DIY kit version, list every component: dowel, pin tool, die-cut petals, and grommets. Vague specs invite supplier interpretation.
  2. Request digital proofs, then physical samples. A render confirms design intent. Only a physical pre-production sample confirms spin performance, color accuracy, and material feel. Never approve production from images alone.
  3. Define tolerances in numbers. Acceptable color deviation, dowel length variance, and blade alignment should all have measurable limits. Tolerances turn subjective arguments into objective checks.
  4. Lock packaging and labeling. Custom retail packaging, barcodes, and market-required warnings belong in the same approval loop as the product itself.
  5. Sella una muestra dorada. Both sides keep an identical signed sample. Your contract should name it as the quality benchmark for mass production.
  6. Involve your technical people. Procurement teams that exclude design and operations colleagues write incomplete specs. Large wind projects solve this with detailed EPC contract terms; for decorative windmill orders, a sample-sealed OEM agreement does the same job at smaller scale.

One warning about speed. Rushing a new supplier to skip sampling saves two weeks and risks the whole order. In my experience, buyers who invest in one extra sample round almost never face customization disputes later.

✔ A sealed golden sample referenced in the contract gives both sides an objective quality benchmark Una vez que una fábrica abre un troquel personalizado o un molde de inyección, los pedidos posteriores usan el mismo herramental sin cargo adicional, por lo que la carga por unidad disminuye a medida que crecen los volúmenes.
When mass production must match a physically approved sample named in the agreement, quality disputes become factual comparisons instead of subjective arguments.
✘ Digital renders and photos are enough to approve a custom windmill design Falso
Renders cannot verify spin performance, real color under daylight, material texture, or assembly fit, so only a physical pre-production sample can safely release mass production.

Conclusión

A windmill procurement checklist turns risky guesswork into a controlled process. Cover the seven modules, verify quality, lock logistics, and document customization. Miss nothing, and every order lands on time.

Notas al pie

1. NIST provides institutional guidance on manufacturing workflows and operational excellence. ↩︎

2. The WTO oversees international trade agreements, including those related to pre-shipment inspection. ↩︎

3. ISO provides international standards for quality management and production consistency. ↩︎

4. The WCO provides standards for customs procedures and inspection protocols for international trade. ↩︎

También podrían resultarle útiles.
